Монтаж несущих кронштейнов выполняется по проекту в
следующей последовательности:
производится привязка проекта конструкций системы
утепленного вентилируемого фасада к фактически выполненным
ограждающим конструкциям здания на основании исполнительного
листа, геодезических съемок, геометрических параметров,
приведенной выше разметки
бурение отверстий в стене с помощью механизированного
инструмента ударно-вращательного действия или алмазными
сверлильными коронками
монтаж несущих кронштейнов с помощью анкерных дюбелей на
стену через теплоизолирующие прокладки, предусмотренные в
проекте (пластик или поранит). Диаметр и длина дюбеля
определяется расчетом на стадии разработки проектно-сметной
документации, после проведения соответствующих испытаний.
Проверку усилия вырыва дюбеля следует проводить с помощью
динамометра, позволяющего обеспечить и измерить это усилие,
приложенное по оси дюбеля, с ценой деления не более 50 Н
в случаях, когда основанием является кирпичная кладка,
нельзя устанавливать дюбели в швы кладки, при этом
расстояние от центра дюбеля до ложкового шва должно быть не
менее 35 мм, а от тычкового - 60 мм. Минимальное расстояние
от края конструкции до дюбеля оговаривается специальными
рекомендациями фирмы-изготовителя
категорически запрещается сверлить отверстия для дюбелей
в пустотелых кирпичах или блоках с помощью перфоратора

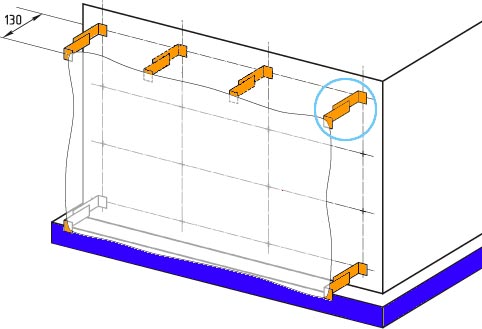

выравнивание кронштейна его подвижной частью в единую
рабочую плоскость
